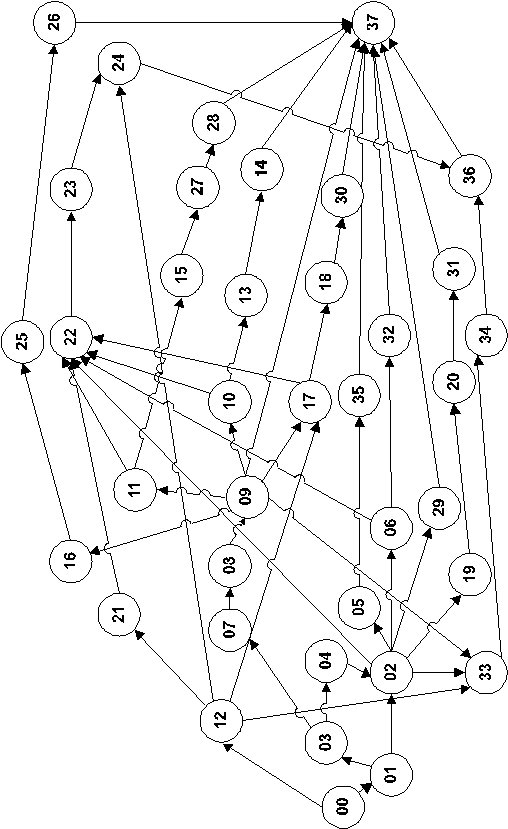

Приложение 1. Сетевой граф подготовки производства



Перечень событий по графу подготовки производства на действующем предприятии:

00 - конструкторская документация на новое изделие получена заводом-изготовителем,

01 - закончена проверка комплектности конструкторской документации,

02 - конструкторская документация отработана в соответствии с особенностями завода-изготовителя и по замечаниям о нетехнологичности,

03 - закончена проверка конструкторской документации на технологичность,

04 - замечания по нетехнологичности переданы в ОГК,

05 - разработана программа обеспечения качества изделия,

06 - разработана программа метрологического обеспечения производства,

07 - определена номенклатура техпроцессов, подлежащих разработке,

08 - закончено распределение номенклатуры деталей и сборочных единиц между цехами,

09 - разработаны технологические маршруты и техпроцессы,

10 - закончено проектирование оснастки и спецоборудования,

11 - определена потребность в дополнительном оборудовании,

12 - определена производственная программа,

13 - оснастка изготовлена,

14 - оснастка опробована,

15 - дополнительное оборудование приобретено,

16 - техпроцессы пронормированы,

17 - материальная ведомость разработана,

18 - материалы заказаны,

19 - ведомость покупных изделий получена отделом кооперации,

20 - комплектующие изделия и полуфабрикаты заказаны,

21 - финансовый план составлен,

22 - сбор данных по ценообразованию закончен,

23 - цена на изделие определена,

24 - договоры с потребителями заключены,

25 - определена потребность в рабочей силе,

26 - новые рабочие наняты,

27 - дополнительное оборудование смонтировано,

28 - новое оборудование опробовано,

29 - конструкторская документация выдана в цеха,

30 - материалы получены,

31 - покупные изделия получены,

32 - метрологическое обеспечение опробовано,

33 - спецификации, техпроцессы и производственная программа получены ПДО,

34 - оперативно-производственное планирование закончено,

35 - программа обеспечения качества получена ОТК,

36 - графики производства выданы в цехи,

37 - производство готово к началу изготовления опытной партии.

Перечень работ по сетевому графу подготовки производства на действующем предприятии и их исполнители:

00-01 - проверка документации на комплектность (ОГК),

00-12 - определение производственной программы (ОМ, ПЭО),

01-02 - внесение изменений в документацию в соответствии с особенностями производства (ОГК),

01-03 - проверка конструкторской документации на технологичность (ОГК),

02-05 - разработка программы обеспечения качества (ОГК, ОГТ, ОТК),

02-06 - разработка программы метрологического обеспечения производства (ОГМет),

02-19 - передача ведомости попутных ОКооп (ОГК),

02-22 - передача ведомости покупных ПЭО (ОГК),

02-29 - выдача конструкторской документации в цеха (ОГК),

02-33 - передача спецификаций ПДО (ОГК),

03-04 - передача замечаний по нетехнологичности ОГК (ОГТ),

03-07 - определение номенклатуры техпроцессов, подлежащих разработке (ОГТ),

04-02 - внесение изменений в конструкторскую документацию в соответствии с замечаниями о нетехнологичности (ОГК),

05-35 - передача программы обеспечения качества ОТК (ОГК),

06-22 - передача данных по дополнительному метрологическому обеспечению ПЭО (ОГМет),

06-32 - опробование метрологического обеспечения (ОГМет),

07-08 - распределение номенклатуры деталей и сборочных единиц между цехами (ОГТ),

08-09 - разработка технологических маршрутов и процессов (ОГТ),

09-10 - проектирование оснастки и спецоборудования (ОГТ, ОМА),

09-11 - определение потребности в дополнительном оборудовании (ОГТ, ОГМ),

09-16 - нормирование технологических процессов (ОТиЗ),

09-17 - составление материальной ведомости (ОГТ),

09-33 - передача данных по техпроцессам ПДО (ОГТ),

09-37 - выдача технологической документации цехам (ОГТ),

10-13 - изготовление оснастки (вспомогательные цеха),

10-22 - передача данных по затратам на оснастку ПЭО (ОГТ),

11-15 - приобретение дополнительного оборудования (ОКС),

11-22 - передача данных по дополнительному оборудованию ПЭО (ОГТ),

12-17 - передача производственной программы ОМТС (ПЭО),

12-19 - передача производственной программы ОКооп (ПЭО),

12-21 - составление финансового плана (ФО),

12-24 - передача программы ОМ (ПЭО),

12-33 - передача производственной программы ПДО (ПЭО),

13-14 - опробование оснастки (ОГТ, ОМА),

14-37 - передача оснастки цехам (ОМА),

15-27 - установка и монтаж дополнительного оборудования (ОГМ,ОГЭ),

16-22 - расчет фонда заработной платы (ОТиЗ),

16-25 - определение потребности в дополнительной рабочей силе (ОТиЗ),

17-18 - заказ материалов (ОМТС),

17-22 - передача материальной ведомости ПЭО (ОГТ),

18-30 - приобретение материалов (ОМТС),

19-20 - заказ комплектующих изделий и полуфабрикатов (ОКооп),

20-31 - получение покупных изделий (ОКооп),

21-22 - предоставление финансового плана ПЭО (ФО),

22-23 - определение цены изделия (ПЭО),

23-24 - заключение договоров с потребителями (ОМ),

24-36 - выдача информации о договорах ПДО (ФО),

25-26 - наем и обучение новых рабочих (ОК, ОПК),

26-37 - направление новых рабочих в цеха (ОК),

27-28 - опробование оборудования (ОГМ, ОГЭ),

28-37 - передача оборудования цехам (ОГМ, ОГЭ),

29-37 - комплектация конструкторской документации в цехах (ЧРК в цехах),

30-37 - выдача материалов цехам (ОМТС),

31-37 - выдача покупных изделий цехам (ОКооп),

32-37 - выдача метрологического оборудования цехам (ОГМет),

33-34 - оперативно-производственное планирование (ПДО),

34-36 - выдача графиков производства цехам (ПДО),

35-37 - подготовка контролеров и контрольного оборудования (ОТК),

36-37 - корректировка производственных графиков в соответствии с заключенными договорами (ПДО).

Расшифровка сокращенных наименований подразделений:

ОГК - отдел главного конструктора,

ОГТ - отдел главного технолога,

ОТК - отдел технического контроля,

ОГМет - отдел главного метролога,

ОГМ - отдел главного механика,

ОМ - отдел маркетинга,

ПЭО - планово-экономический отдел,

ОМА - отдел механизации и автоматизации,

ОКС - отдел капитального строительства,

ОТиЗ - отдел труда и заработной платы

ОМТС - отдел материально-технического снабжения,

ОКооп - отдел кооперации,

ОК - отдел кадров,

ОПК - отдел подготовки кадров,

ОГЭ - отдел главного энергетика,

ПДО - производственно-диспетчерский отдел,

ФО - финансовый отдел,

ЧРК - чертежно-распределительная контора
