9. Оперативно-производственное планирование

9.3. Оперативно-производственное планирование серийного производства

9.3.1. Длительность производственного цикла и величина опережения

Длительностью производственного цикла называется отрезок времени между началом и окончанием процесса изготовления одного изделия или партии этих изделий.

В оперативном планировании нормативы производственных циклов изготовления деталей используются как нормативы опережений при расчете объема незавершенного производства и календарных сроков запуска-выпуска. Так как в каждом цехе могут иметь место отклонения от запланированных сроков выпуска партии, между цехами-изготовителями и цехами-потребителями создают резервные запасы, увеличивающие опережение.

Временем опережения в работе цехов и участков называется период, который определяет более ранние сроки начала или окончания работ заготовительных и обрабатывающих цехов от окончательного срока выпуска изделий (рис.9.4).

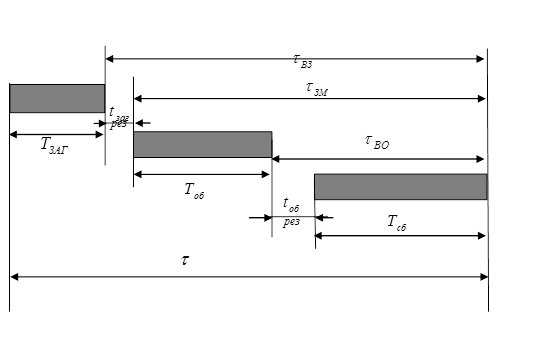

Рис. 9.4. Схема производственного цикла и опережений:

 - время опережения запуска; - цикл заготовленных работ;  - цикл обработки;  - цикл сборки;  - время опережения выпуска заготовки;  - время опережения запуска в механическую обработку;  - время опережения выпуска из механической обработки;  - резервное время.

Как видно из графика, опережение выпуска заготовительного цеха по отношению к сборочному равно суммарной длительности производственных циклов сборочного цеха и тех промежуточных цехов, которые участвуют в обработке деталей и узлов (кроме данного цеха, поставляющего заготовку) плюс время резервного опережения.

Длительность опережения по запуску равна сумме длительности циклов всех цехов, участвующих в изготовлении деталей или узлов, включающих и заготовительный, т.е. равна общей длительности производственного цикла.

Расчеты опережения необходимы для того, чтобы определить четкие сроки запуска-выпуска деталей. Это позволяет своевременно и комплектно обеспечить любой последующий по обработке или сборке цех заготовками, деталями, узлами.

Объем незавершенного производства рассчитывают с учетом времени опережений. Бесперебойный ход производства может быть осуществлен в случае, если в производстве имеются необходимые заделы (технологический, транспортный, оборотный, страховой), величина задела в общем виде равна

,                                                          (9.4)

 - суточный выпуск в натуральном выражении.

На системе опережения разработан машинокомплектный метод планирования. В нем задание цехам устанавливается в комплектах деталей на изделие. В программе по каждому изделию указывают порядковые номера, подлежащие укомплектованию  деталями каждого цеха в течение планируемого периода. Сборочному цеху указывают последний номер каждого готового изделия, которое должно быть выпущено в планируемом периоде. Остальным цехам задание устанавливается с учетом нормативной величины опережения.
